最近,东城区盛德紫阙小区业主,发出一封求助信,信中称2015年购买的五证齐全的房子,2018年底被告知开发商欠款3.9亿土地出让金,无法办理产权登记。
丨目前,已经导致几百户家庭无法办理产权,孩子无法落户上学。
信中的盛德紫阙项目,位于北二环地铁边上,曾经是多年的烂尾项目。2011年,盛德基业接盘该项目,更名为盛德紫阙,包装打造成为二环内的豪宅项目。

据查证,该项目于2015年5月7日,取得北京市住建委的新房预售许可证。开售后,有300多客户购买了该小区的预售商品房。
按照合同约定,房屋定于2016年12月31日交房,但在临近交房时,却被告知延期一年。
之后,等到2017年9月30号,盛德基业在没有消防验收、市政水电供热未完成情况下,强迫业主收房。
当时,在出现延期交房问题后,因为“开发商资金链趋紧”,业主一度担心项目会再度出现烂尾。
对于业主的纠纷,盛德紫阙与业主签订了补充协议,并在资金链方面,进行了说明,声称监管资金不低于8000万,目前监管资金充足,待售总货值近30亿左右。
但据业主讲述,开发商预售资金未全额转入监管账户,而是挪用项目资金用于其它项目开发,导致监管资金账户不足,为3.9亿无力偿还埋下了伏笔。
据北京商报报道,杰宝房地产2016年底向业主出示的《盛德紫阙延期交房情况说明》,资金流入一项显示,该项目已经获得了预售资金回款23亿多元。
但东城区房管局公示的《资金监管基本情况(截止2016年12月8日)》显示,其入账额约为17.35亿元,二者相差5.65亿元。
显然,监管资金有被挪用的迹象。另据报道,为缓解杰宝公寓建设资金压力,盛德基业曾多次以杰宝公寓为抵押进行融资。
不仅如此,开发商一直想方设法卖房套现。甚至2018年3月,更是爆出盛德基业拟10.5亿元转让1-3层约16000平米没有产权的底商,随后出让不了了之,但却引发了业主的紧张。据报道,当时业主紧张的问题是,担心底商卖出去之后,剩下的货值不足以解决后续问题。
另据业主讲述,盛德基业一方面通过抵押、变卖资产融资,另一方面,又一直采用欺骗手段,销售没有网签资格、已经被起诉查封的房产。
这种违规售房行为,2017年1月被媒体曝光,据化名为胡静的业主讲述,她购买的是盛德紫阙19层的一套房源,当时销售人员说,项目19层和20层是加盖房源,期转现才能网签。
但在15年签发的预售许可证中,明确注明19层全部、20层全部为非预售部位。另据胡静讲述,当时19层、20层已经卖出去40多套。
这个项目的经历非常坎坷,历经了20年的艰难曲折。据资料显示,1996年北京市规划委员会批准该项目的建设规模为86000㎡,地下3层,地上18层,高度62.85米;局部19层,高度65.75米,2001年4月开工,2003年1月竣工。

但在施工过程中,当时操盘的杰宝公司在未经规划许可下,擅自改变部分楼层规划,增加19和20两个楼层,形成违建面积共5049.3平方米,导致该项目无法通过竣工验收,再加上其他原因形成长期烂尾。
2013年4月28日,北京市规划委对19和20层增建的5049.39平米违建,进行了行政处罚。2013年11月在市住建委、北京市规划委第106号两委会会议纪要中,也做了认定:
“东城区杰宝公寓因未按照规划许可建设,增加建筑面积5049.39平方米,已经由规划部门实施了行政处罚,会议议定按照历史遗留问题,由市规划委函告市住建委规划意见,不再办理规划许可、验收手续,市住建委据此办理房屋登记。”
此后,在2014年2月,杰宝房地产与北京市国土资源局,签订了一份土地补充协议,据协议约定新增地价款为789.9429万元人民币。
但是,在2018年12月底交房快两年,大产权即将到期(购房合同2018年12月31号到期)的时候,却产生了变动,杰宝房地产与北京市规划和自然委委签订了土地出让补充协议三,协议中注明,开发商还需要补缴新增出让价款39132.9255万元人民币,方能办理产权!
新增出让款的缘由是,地上建筑面积新增商业5945.01平方米,公寓新增建筑面积3678.89平方米,办公(公共服务设施)3722.61平方米,地下建筑面积新增地下办公457.18平方米、含规划用途由地下车库变更为地下办公(公共服务设施)部分331.79平方米。
从规划和国土部门2018年土地补充协议三中可以看出,新增的地价款,系竣工实测面积与2014年土地补充协议二的面积差进行计算所得,地上面积增加了约1.3万平米,达到了21%的误差!

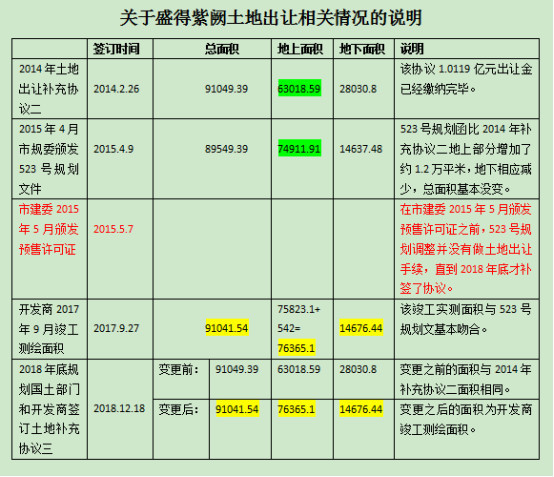

具体情况来看业主制作的下面这张图表:

可以看出,早在2017年9月的开发商提交的《竣工测绘面积表》中显示,地上建筑面积为76365.1平方米,地下建筑面积为14676.44平方米。更早的面积权威表述是在2015年4月,在《北京市规划委关于杰宝公寓的规划意见函》市规函[2015]523号中,注明的地上建筑面积为74911.91平方米,地下建筑面积为14637.48平方米。
总体梳理下来会发现,盛德基业自接手杰宝公寓烂尾项目以来,在总面积基本没变的情况下,由于地上和地下面积比变动,同时融资失控、违规售房,新增3.9亿出让金没有及时缴纳,最终将业主置于困境。

另据查询,盛德基业旗下二期产品紫阙·天禄,别名盛德大厦、盛德紫阙,换了马甲后仍在网站和自建公众号中推售,在售六种户型,面积段从266㎡到1245㎡,均价11.5万元/㎡。
此外,2018年3月爆出的约16000㎡整售底商,也显示在自建的项目公众号中,进行推售。我们根据项目公众号中显示的住宅和底商的咨询电话,拨打后都无人接听。
而据北京市住房与城乡建设委员会官网显示,该项目预售许可证已到期,未售房屋不能进行预售合同网上签约。该项目楼栋需申请办理初始登记,取得房屋所有权证后,方可现房销售,进行现房合同的网上签约。

由此可见,从延期交房等一系列问题被媒体曝光后,盛德基业违规售房的行为,并未停止。此外,对于目前拿不到房本的问题,据业主讲,开发商不理老业主,以前销售离职了,在职的找不到。

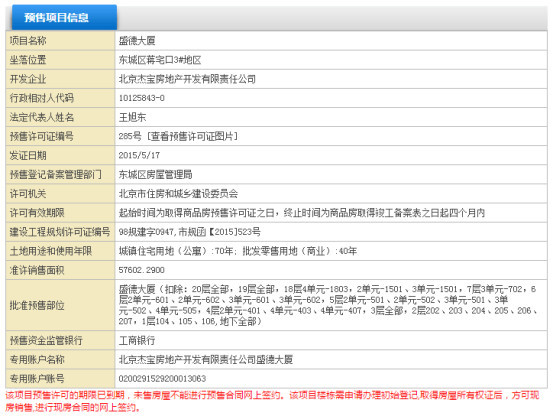

此外,从上述预售项目信息看出,该项目建设工程规划许可证有两个,分别是98规建字0947号,及市规函[2015]523号。其中,98规建字0947号是早期的规划文件,市规函[2015]523号是该项目最终的建设工程规划!
基于当前的情况,陷入无助的业主向有关部门进行了反馈,希望能按照历史遗留问题的方式,进行解决。
